Le Conseil national de transition (Cnt) a adopté, le 25 juin, le projet de loi autorisant la ratification des accords de prêts conclus entre le Mali et la Banque africaine de développement (Bad) pour le financement du Projet de la Boucle Nord 225 kV autour de Bamako. D’un coût global de 109,911 milliards de FCFA, ce vaste chantier ambitionne de moderniser les infrastructures électriques, d’améliorer durablement l’accès à l’énergie dans le district de Bamako, les cercles de Kati et de Koulikoro, et de faire de la capitale malienne un véritable hub énergétique à l’horizon 2033.
Le Mali franchit une étape décisive dans la modernisation de son réseau électrique. Réuni en séance plénière le jeudi 25 juin, le Conseil national de transition (Cnt) a adopté à l’unanimité, le projet de loi autorisant la ratification des accords de prêts signés à Bamako le 25 février 2026 entre le gouvernement du Mali et la Banque africaine de développement (Bad). Ce financement permettra la mise en œuvre du Projet de la Boucle Nord 225 kV autour de Bamako (PBNB).
Présentant le texte devant les conseillers nationaux, le ministre de l’Énergie et de l’Eau, Tiémoko Traoré, a expliqué que ce projet découle d’une analyse approfondie des infrastructures énergétiques existantes. Selon lui, cette évaluation a conduit son département à engager rapidement leur modernisation afin que l’énergie produite réponde aux besoins des industriels, soutienne le développement du tissu économique national et améliore les conditions de vie des ménages.
Le coût total du projet est estimé à 109,911 milliards de FCFA. Son financement est assuré conjointement par les partenaires techniques et financiers ainsi que par l’État malien. La Banque africaine de développement (Bad) apportera 39,898 milliards de FCFA, la Banque islamique de développement (BID) 36,077 milliards de FCFA, la Banque ouest-africaine de développement (Boad) 30 milliards de FCFA, tandis que l’État du Mali contribuera à hauteur de 3,936 milliards de FCFA.

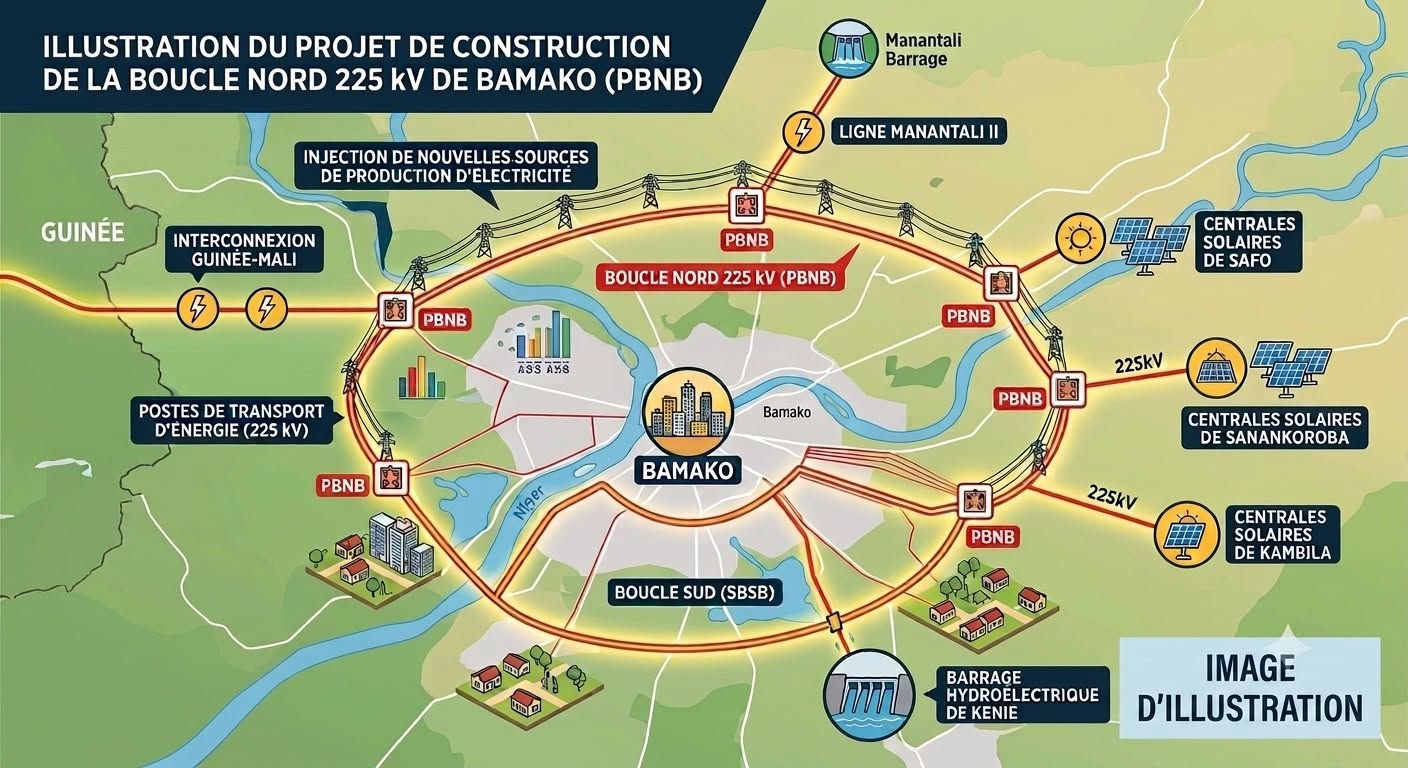

Le Projet de la Boucle Nord prévoit la construction d’un important réseau de lignes et de postes de transport d’électricité autour de Bamako et de ses environs. Cette nouvelle infrastructure permettra de renforcer considérablement la desserte électrique du district de Bamako, des cercles de Kati et de Koulikoro, tout en répondant à la croissance continue de la demande en énergie.
À terme, le projet devrait réduire les coûts d’exploitation grâce à une diminution de la part de l’énergie thermique dans le mix énergétique et à une baisse des dépenses de maintenance. Il contribuera également à améliorer la qualité du service électrique en limitant les délestages provoqués par les surcharges du réseau. Les nouvelles installations permettront enfin d’alimenter durablement les activités industrielles et de fournir une électricité plus fiable à plus de 10 000 ménages des zones concernées.
Inscrit dans la dynamique du programme « Yeelen Kura », considéré comme l’un des piliers de la Stratégie nationale pour l’émergence et le développement durable (Snedd) et de la Vision Mali Kura Nétaasira ka ben san 2063 ma, le Projet de la Boucle Nord 225 kV s’étendra sur une période de quatre ans.
Piloté par le ministère de l’Énergie et de l’Eau, ce chantier structurant constitue une réponse aux défis de l’accès à une électricité fiable et compétitive. Au-delà de l’amélioration des conditions de vie des populations de Bamako, Kati et Koulikoro, il ambitionne de faire de la capitale malienne un véritable hub énergétique régional à l’horizon 2033, capable d’accompagner la transformation économique et industrielle du pays.
